20XX年 1月 | |||||||||||||
Sun | Mon | Tue | Wed | Thu | Fri | Sat | |||||||
---|---|---|---|---|---|---|---|---|---|---|---|---|---|
|
|
|
|
||||||||||
|
|
|
|
|
|
|
|||||||
|
|
|
|
|
各所研磨 |
|
|||||||
|
|
|
|
|
|
|
|||||||
天井下塗り |
外壁下塗り |
|
外壁下塗り リシン吹き付け 天井養生 |
|
|
2020年 2月 | |||||||||||||
Sun | Mon | Tue | Wed | Thu | Fri | Sat | |||||||
---|---|---|---|---|---|---|---|---|---|---|---|---|---|

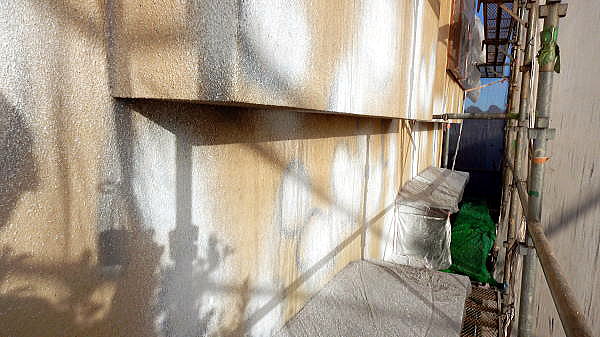

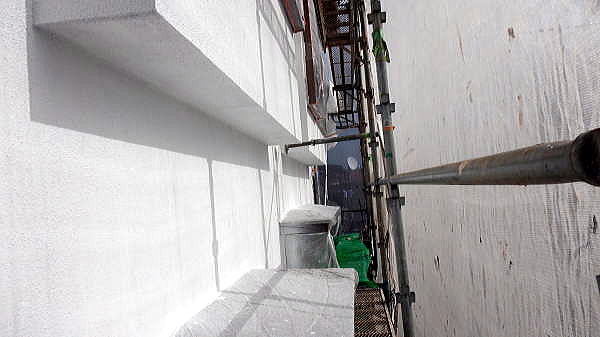

外壁上塗り1回目2回目 |
|||||||||||||
|

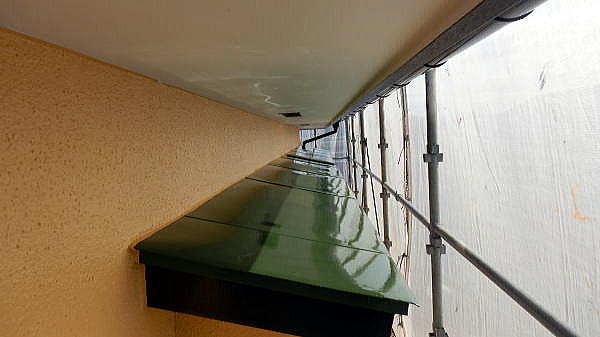

破風鼻隠し板1回目 |
|

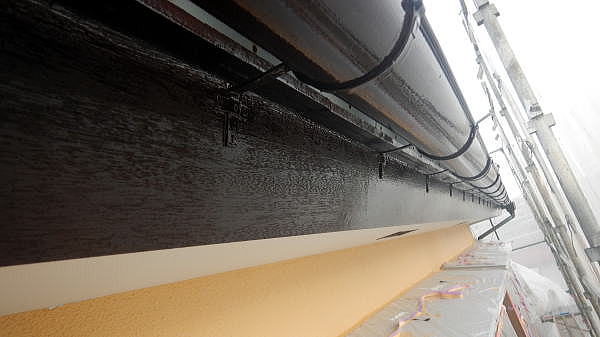

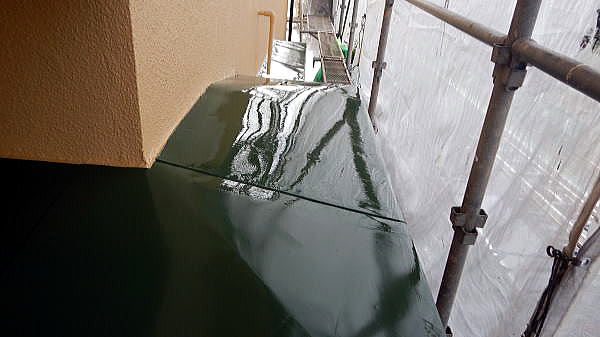

雨樋仕上げ |
|

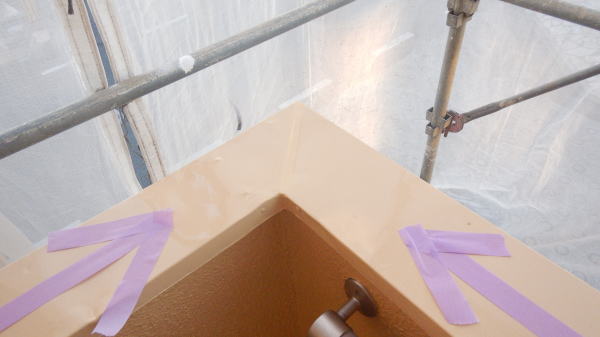

庇仕上げ 笠木仕上げ |
|
|||||||
|
|
|
|
|
|
|
|||||||
|
|
|
|
|
|
|
|||||||
|
|
|
|
|
|
|
1.仮設足場設置後・シート養生設置です 写真ブレブレですみません

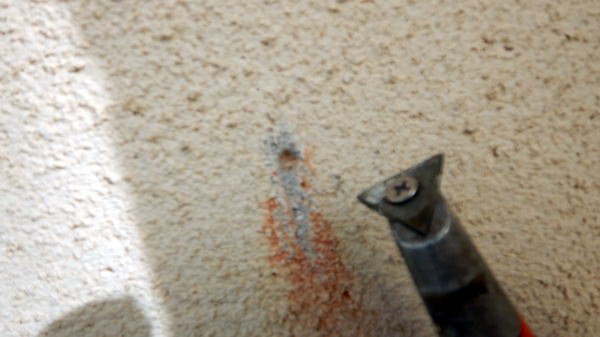

2.外壁に所々錆が出ていました 掘り出して錆元を削りました

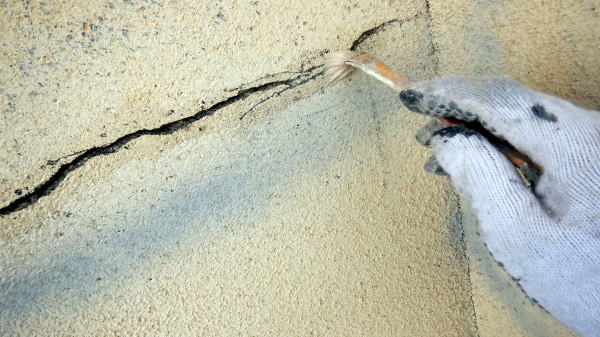

3.深く開いていた亀裂は溝を掘り中に充填剤を詰めました
4.細かい亀裂個所には忘れないように錆が出て補修した箇所と共に錆止めで目印をしておきます
5.掘り出してあるので樹脂モルタルで穴を埋めます
6.深い亀裂も樹脂モルタルで埋め戻します

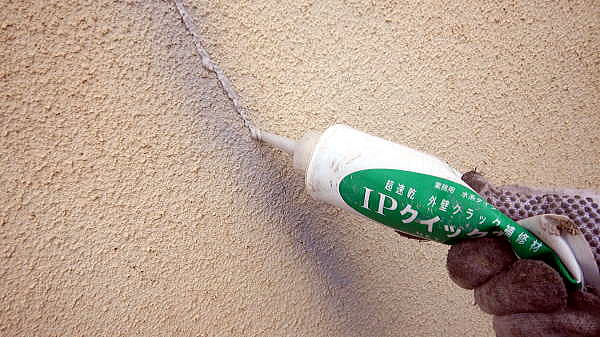

7.細かい亀裂は亀裂補修材で埋め 表面を整えます
8.洗浄前になるべく削り粉が出るものは済ませておきます

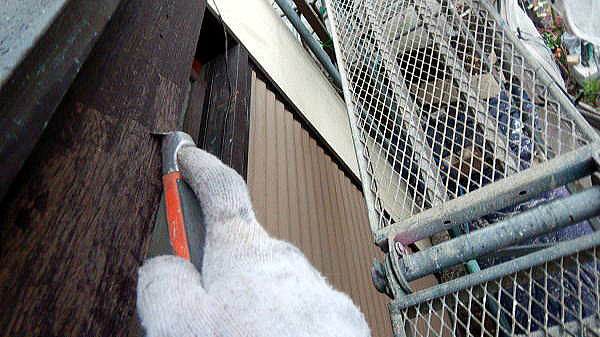

木部を削り サンドペーパーで整えます

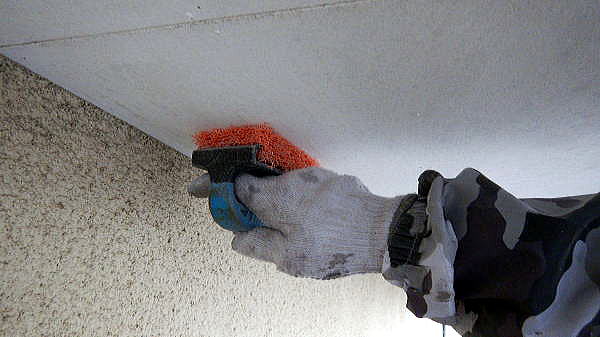

9.天井に細かい傷を入れます 細かい傷に塗料が入り付着します

10.雨樋などのパイプ類も研磨しておきます

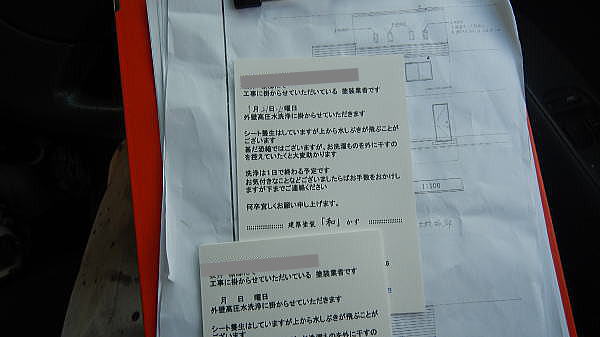

11.洗浄の前日には近隣様へ 明日洗浄しますと告知させていただきます
洗浄当日では近隣様にお洗濯ものを取り込んでいただくことになりかねません
先に伝えることが必要です

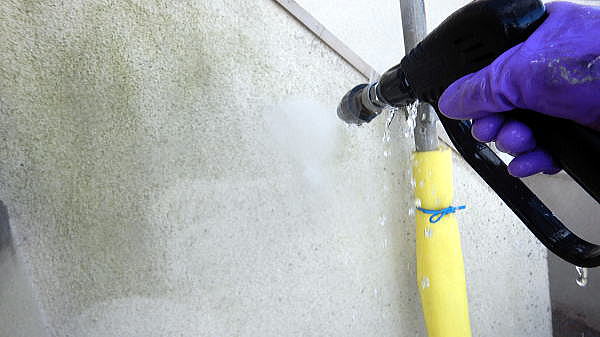

12.今回は外壁だけです コケがびっしり付いているのでシッカリと洗います
13.朝から庇を研磨清掃をしてから錆止め塗装をしました
14.養生を済ませてから亀裂補修箇所に下塗りを入れ乾かしている間に

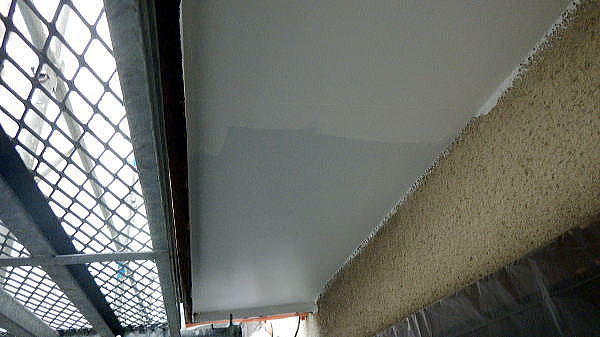

天井塗装1回目 写真は前後しているのですが亀裂補修個所に模様を付けて乾かしている間に天井塗装2回目です

15.亀裂・錆箇所に既存と同じ模様を吹き付けました

16.外壁全体に下塗りをしました

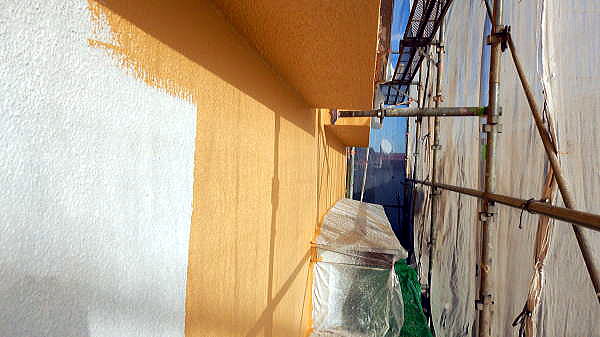

17.外壁上塗り1回目です
18.外壁上塗り2回目 仕上げ塗装です 計3回塗りです
19.木部・庇・雨樋と順繰りに1回ずつ塗りつけ仕上げていきます
20.庇塗装

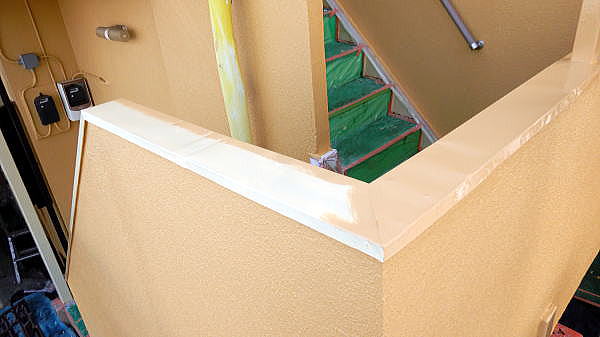

21.階段笠木塗装

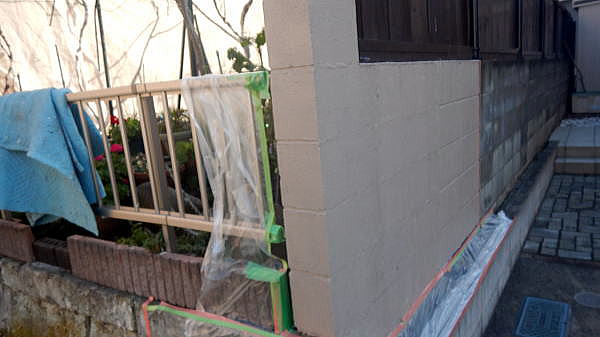

22.擁壁塗装です

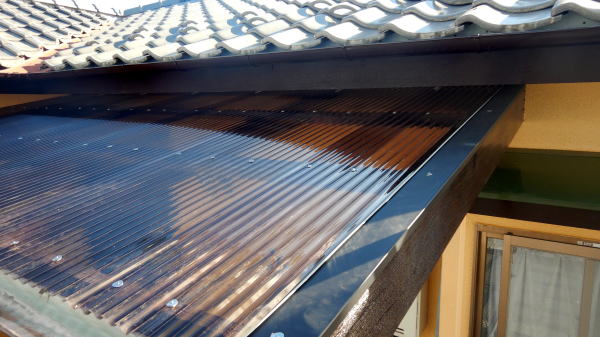

23.テラスのポリカーボネート製波板を交換しました ブロンズ色です
24.外した部品などを復旧させました
25.笠木の継ぎ目に同じ色のシールを多めに充填させました
26.仮設足場を解体後、周囲清掃です

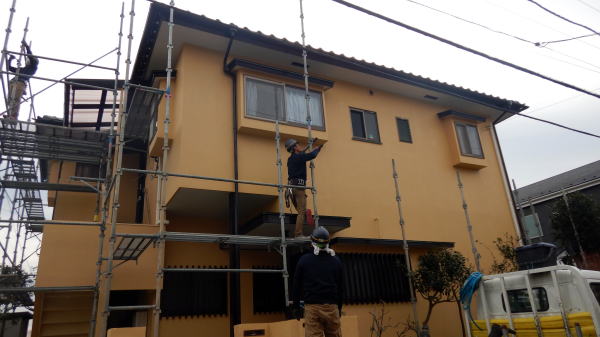

完了です
施工前
施工後
施工前
施工後です
21日を強引に1枚のページにしてみました
最後までお付き合いいただきありがとうございました
